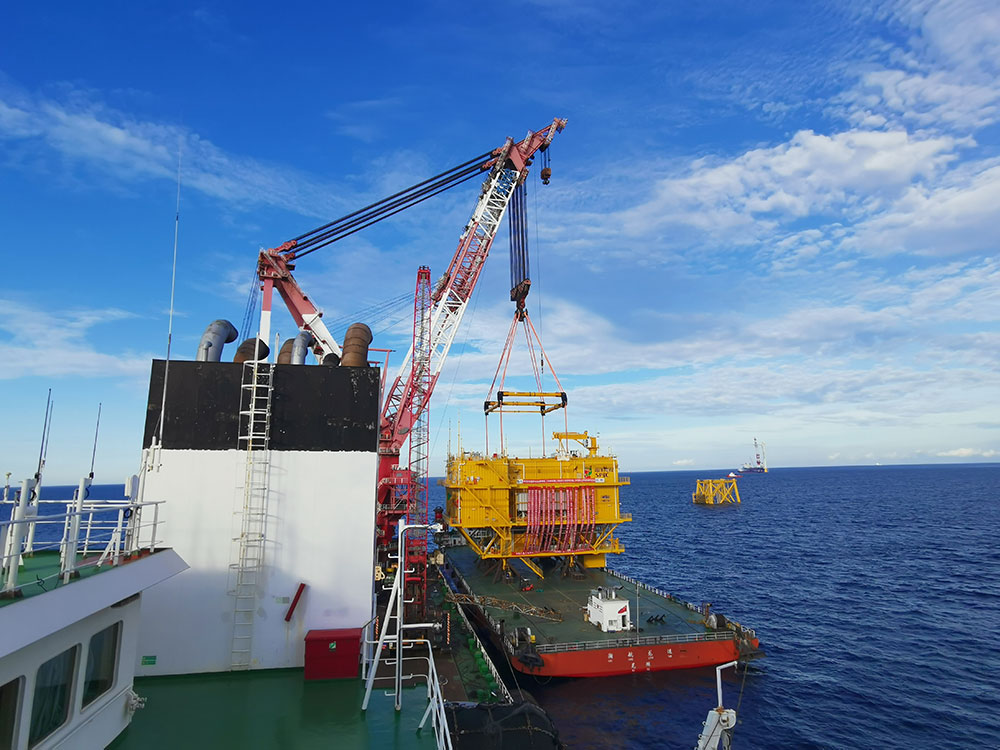

国家电投揭阳神泉二350MW海上风电项目增容项目海上升压站圆满完成吊装
  • 2022-08-15
  • 0

南海之滨,万顷碧波上、蓝天白云间,神泉二海上升压站蔚为壮观。2022年8月15日19点52分,随着海上升压站上部组块与导管架紧密结合,神泉二项目海上升压站吊装完成,为9月实现首批机组并网打下坚实基础。

国家电投揭阳神泉二350MW海上风电项目位于揭阳市神泉镇南面海域,场址涉海面积约56km²,中心离岸距离约25km,水深34-39m。风电场装机容量502MW(明阳8MW风机16台、上海电气11MW风机34台)。配套建设1座220kV海上升压站、8回66kV集电海缆、2回220kV送出海缆。

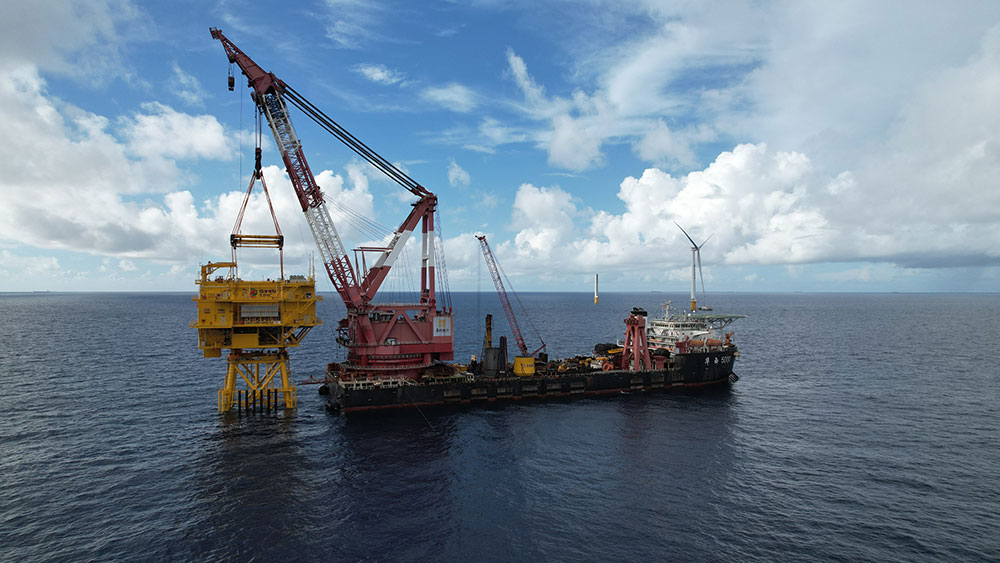

国家电投揭阳神泉二350MW海上风电项目增容项目海上升压站圆满完成吊装

海上升压站作为整个海上风电场的现场控制中心,相当于整个风电场的“心脏”,海缆就像“血管”。所有风机发出的电能在此汇集,通过海缆送到陆地上的电网,输送到千家万户。其中,上部组块采用钢结构整体式布置、无人值守设计,共计四层,整体高27米,每层面积约1440平方米,重约3365吨,由电气、通讯、暖通、消防等系统组成。

面对疫情频发、施工窗口期短以及南海海域风大涌高等复杂环境,为确保安全、优质完成升压站上部组块吊装任务,神泉二项目监理部统筹策划、科学组织,积极协调各参建单位,抢抓施工窗口期,吊装前认真落实方案审查、论证、交底,严格检查升压站吊装条件,形成高程、沉降观测、吊具、机械等检查记录。吊装中安全、质量监理工程师全程旁站监督,有力保证了施工质量、安全。

国家电投揭阳神泉二350MW海上风电项目增容项目海上升压站圆满完成吊装

海上升压站上部组块于2月16日开工,7月31日高标准完成制造、调试施工,8月15日顺利安装就位,创造了500MW以上海上风电项目海上升压站上部组块6个月完成制造及就位的新记录。

神泉二项目监理部将继续坚守“铸就品质”的企业使命,攻坚克难,砥砺前行,迎接下一个挑战,向着全容量并网目标继续奋斗!
